雨天攻坚不停步 渠首改造保工期
来源: 项目管理办公室 李林轩      发布时间: 2025-10-11      浏览量: 216

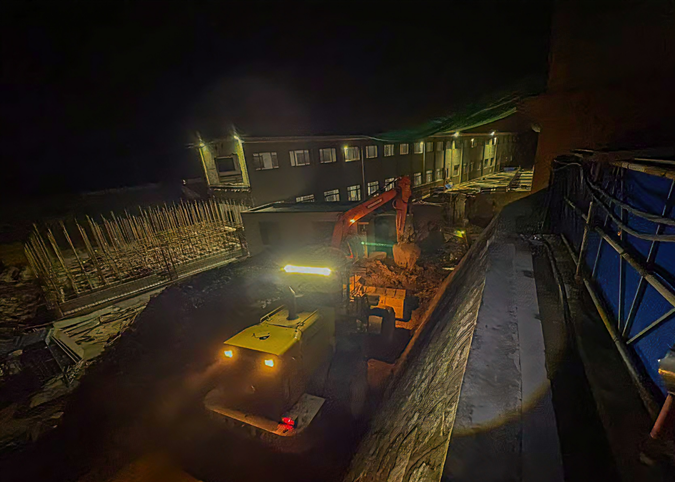

   自9月夏灌停水后,渠首改造工程迅速进入最后关键节点,项目聚焦主厂房 1-4 号机组及进水前池流道改造和副厂房拆除重建工作。为确保冬灌供水不受影响,项目工地紧抓晴好天气间隙,国庆假期全员在岗,制定防御措施,全面开启昼夜加班模式,加快施工进度。

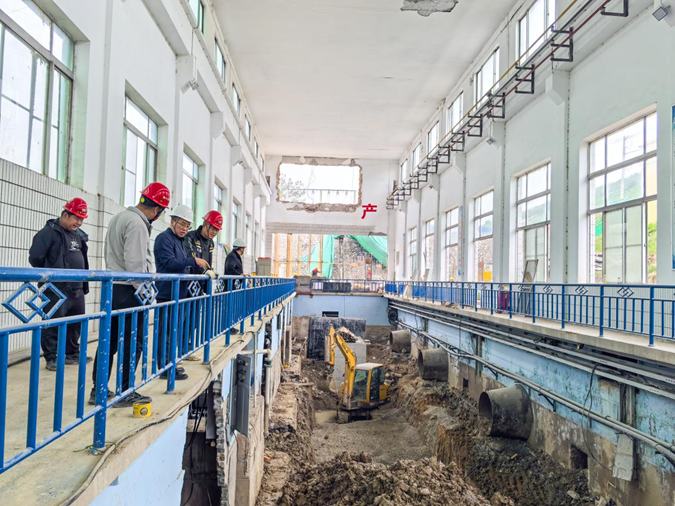

   面对秋淋天气给施工带来的不利影响,项目办一是强化统筹调度,召开现场会议,组织设计、施工、监理人员研判施工堵点、难点,重新排定详细工期表,将各环节施工任务拆解细化,明确时间节点,确保施工计划科学可行。二是筑牢资源保障,进一步加大人员与设备投入,充实一线作业力量,确保各工序无缝衔接、高效推进。三是做好防雨应对,要求现场提前储备排水泵、防雨布等物资,在关键作业区域搭建防雨棚,完善现场排水设施,建立降雨预警响应机制,确保降雨天气能快速启动防护措施,减少对施工的干扰。四是严守安全底线,将安全管理贯穿施工全过程,定期开展安全检查工作,重点排查边坡稳定性、基坑防护栏杆设置、临时用电规范等情况,对发现的安全隐患立行立改,强化防护措施落实,坚决守住抢进度不松安全的底线。

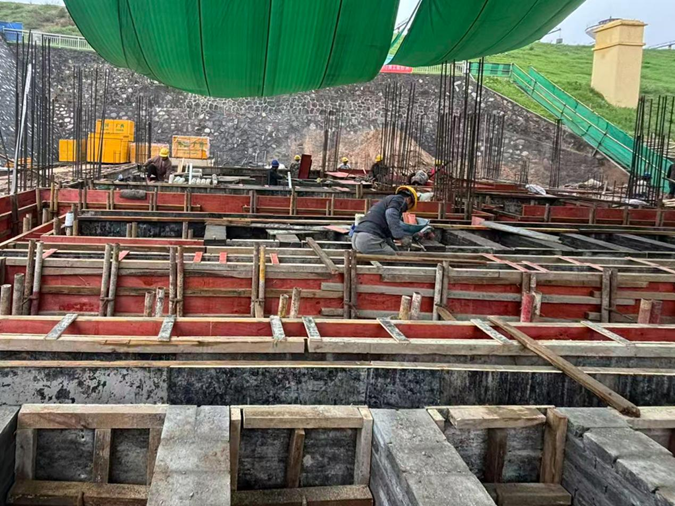

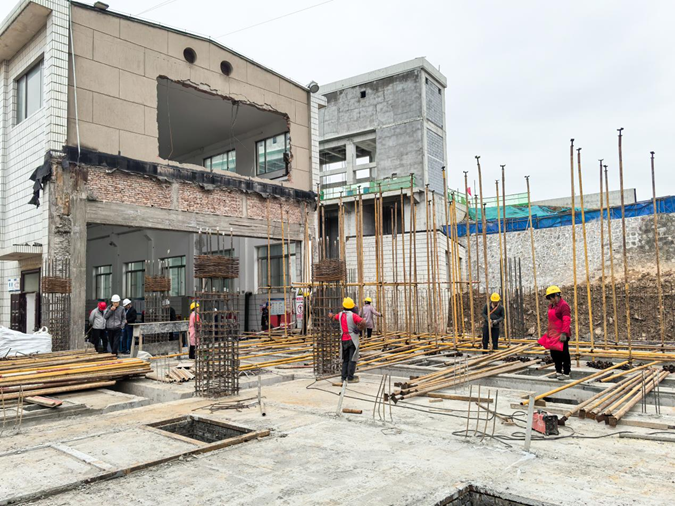

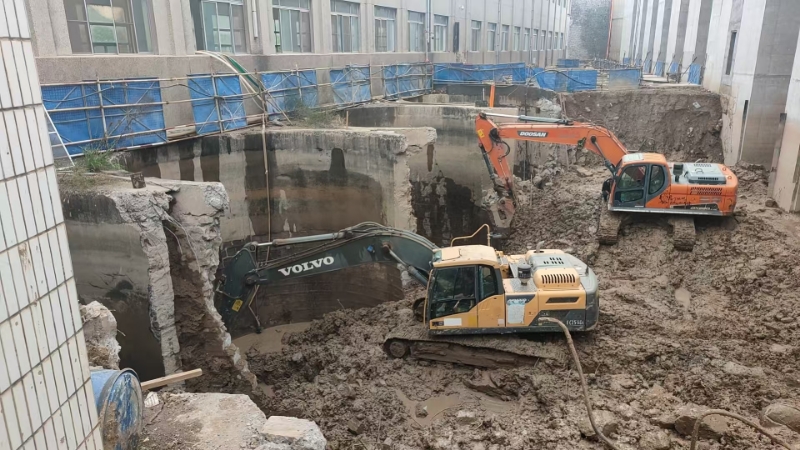

   截至目前,完成渠首站1-4号机组前池流道拆除,完成主厂房 1-4 号机组及基座拆除,进行机组底座基础浇筑。完成副厂房基础垫层浇筑,正在进行框架钢筋绑扎。下一步,项目办将继续优化施工工序,紧盯后续节点、严把工程质量,全力推进项目建设,确保按期完成改造任务,保障冬灌按期供水。
